Du lundi 2 au vendredi 6 février
Cette semaine a été consacrée, à l'étage, à l'habillage des lucarnes.
Mais le travail n'a pu être terminé. Les plaquistes étaient à court de laine de verre d'ép. 240.

1. pose du placo de plafond,

2. pose du doublissimo, sous la fenêtre
3. pose des rails et montants au niveau des jouées de lucarne. Les profilés sont de petite section; ici, l'espace est réduit.
4. mise en place de l'isolant - d'épaisseur 45 mm - en appui sur les jouées, je rappelle que les jouées sont réalisées en béton cellulaire.
Au niveau des jouées, nous avons donc un R = 2,26 m2.K/W (Rappel RT 2005 ≥ 2,35 m2.K/W) Nous sommes très proche de la RT 2005.
Lundi 9 février
La laine de verre étant arrivée, les plaquistes peuvent maintenant terminer les lucarnes.

Et voilà le résultat, avant la pose du placo,

et après la pose du placo.

Il ne reste plus que l'habillage du vélux.

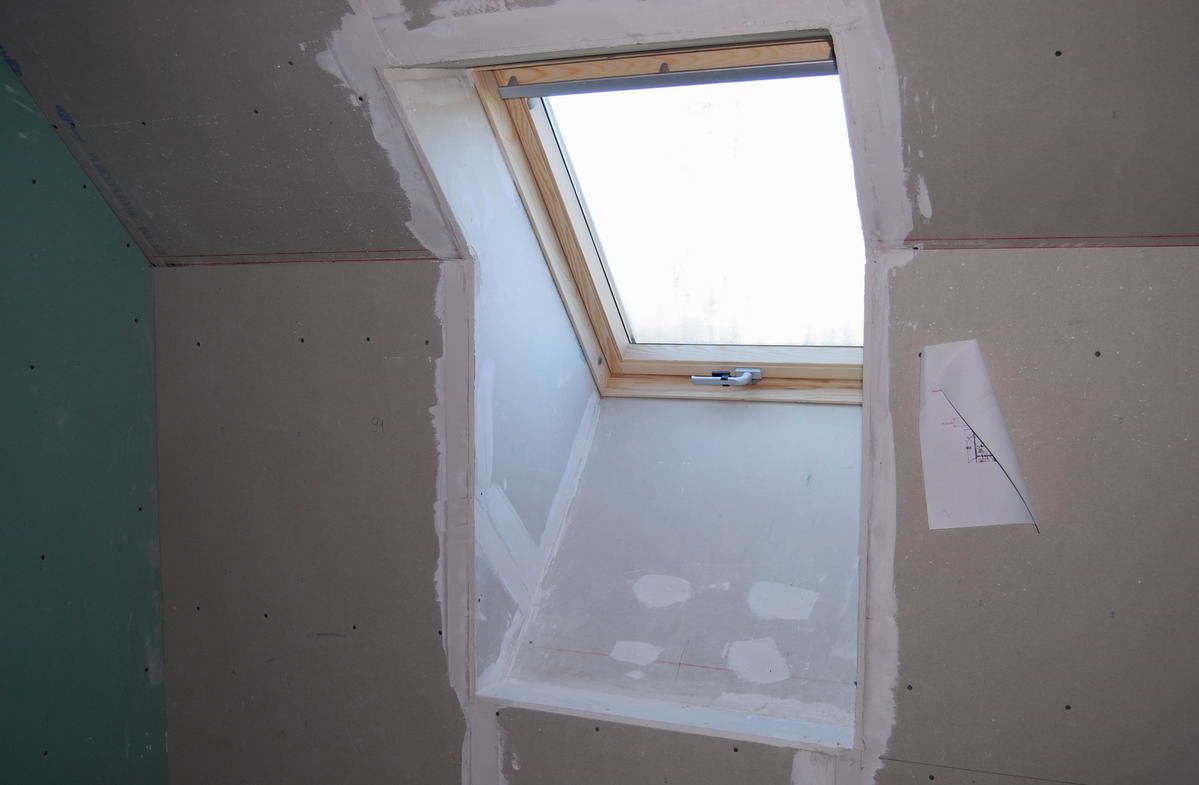

Lundi 23 février Et pour en finir avec l'étage, voici enfin la finition du vélux.

L'habillage du vélux de la salle de bain.
